Chronologie d’un projet photovoltaïque Première étape :
Analyse et conception
1. Demande du client :
- Réduction de facture d’électricité
- Autoconsommation totale
2. Analyse du site :
- Situation : Haute-Garonne, proximité Toulouse
- Charpente, couverture et électricité : conformes
- Consommation annuelle : 15000 kWh
- Nombre de personnes dans le logement : 3
- Équipements électriques : cumulus 300L – 2 radiateurs électriques – réfrigérateur – congélateur – plaque de cuisson
3. Conception de l’installation :
- Puissance totale : 4 200 Wc, en surimposition toiture
- 1 onduleur photovoltaïque 4 kW + optimiseurs
- 1 régulateur sur le cumulus pour optimiser l’autoconsommation
- Monitoring de la consommation et de la production
- Estimation de la production : 5 100 kWh
- Estimation de l’autoconsommation : 75 %
Réalisation 1 mois plus tard
La réalisation
Après voir traité les démarches administratives et purgé le délai d’instruction de l’urbanisme (1 mois), nous programmons la pose de l’installation photovoltaïque.

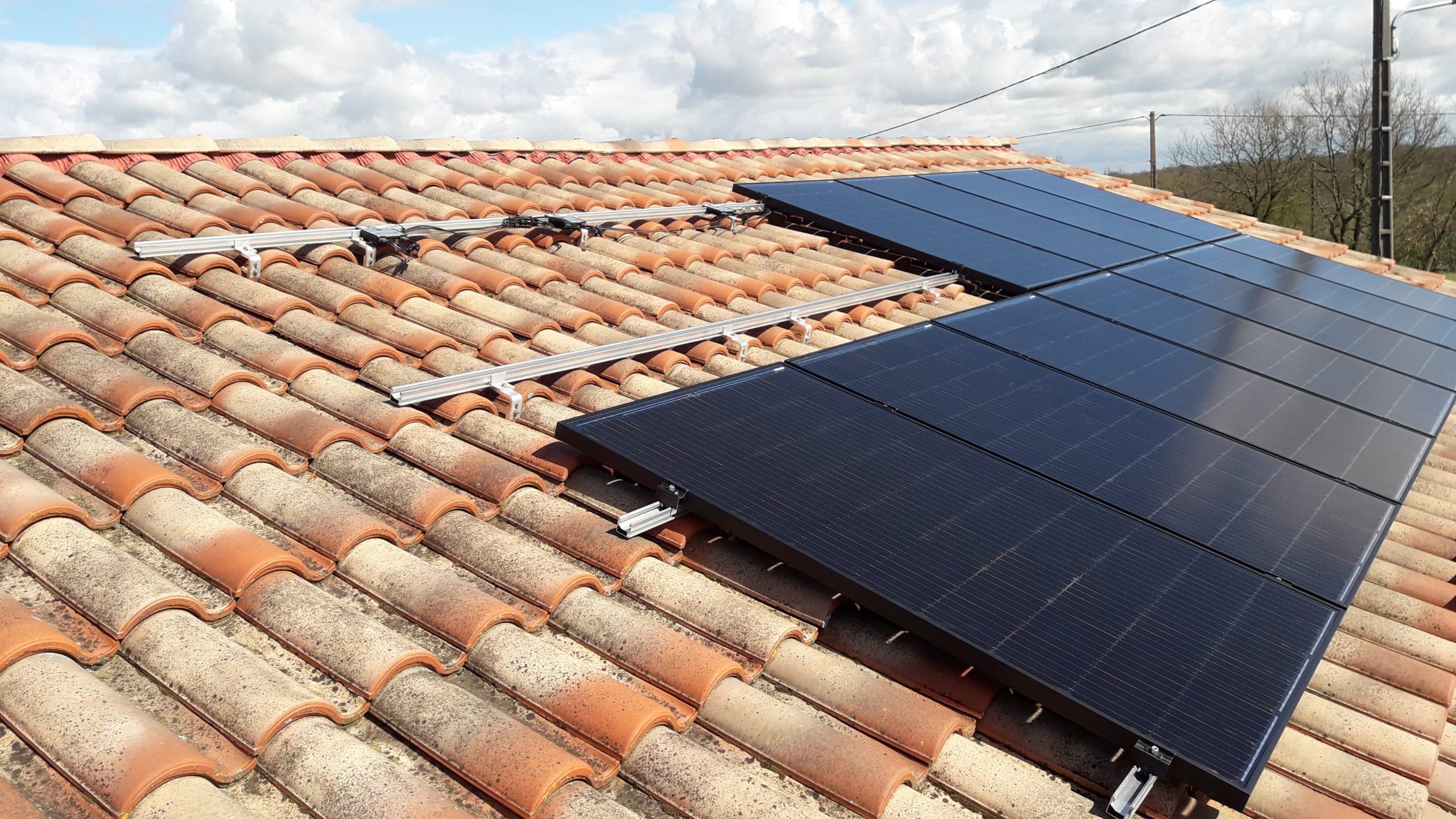

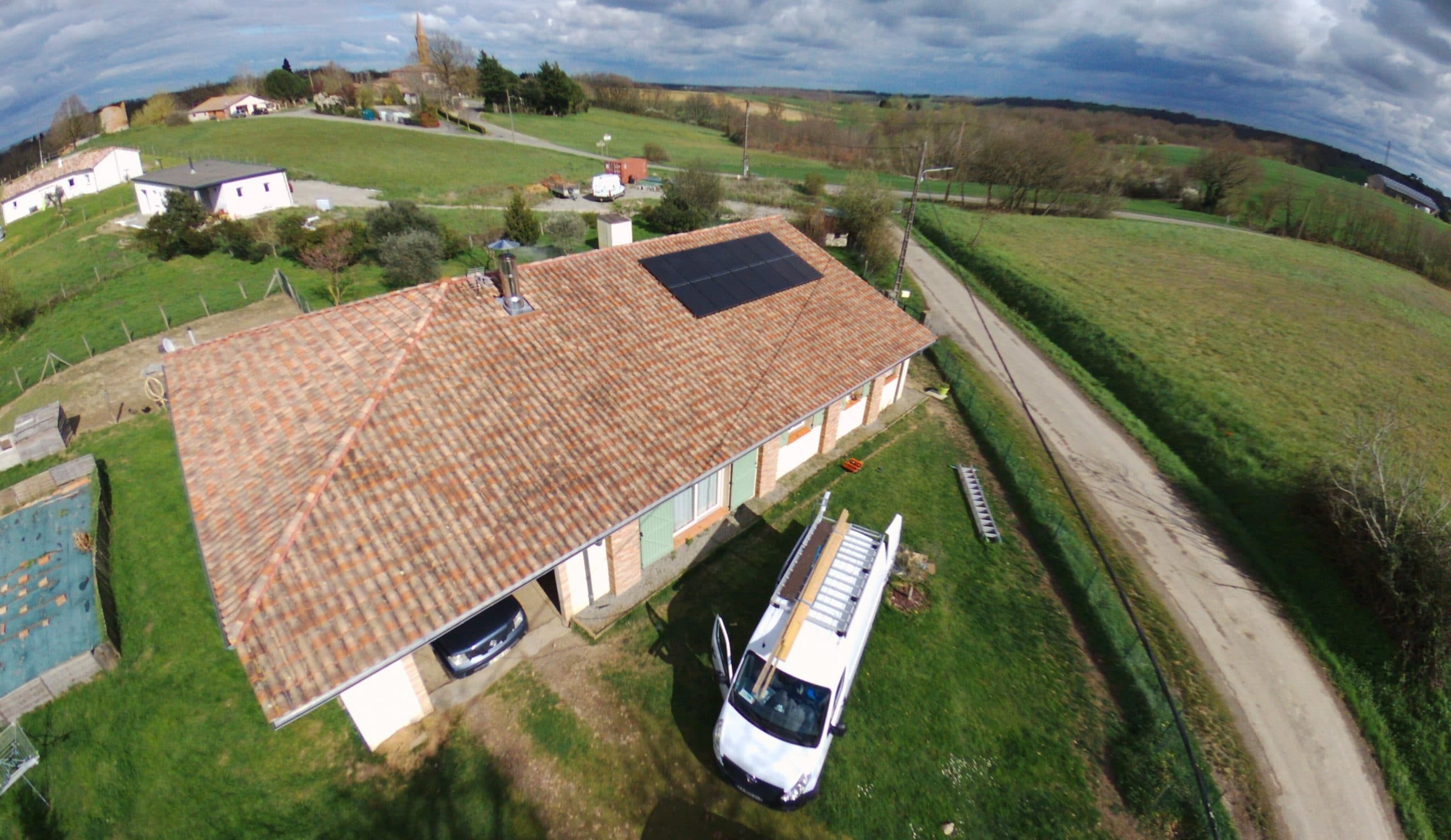

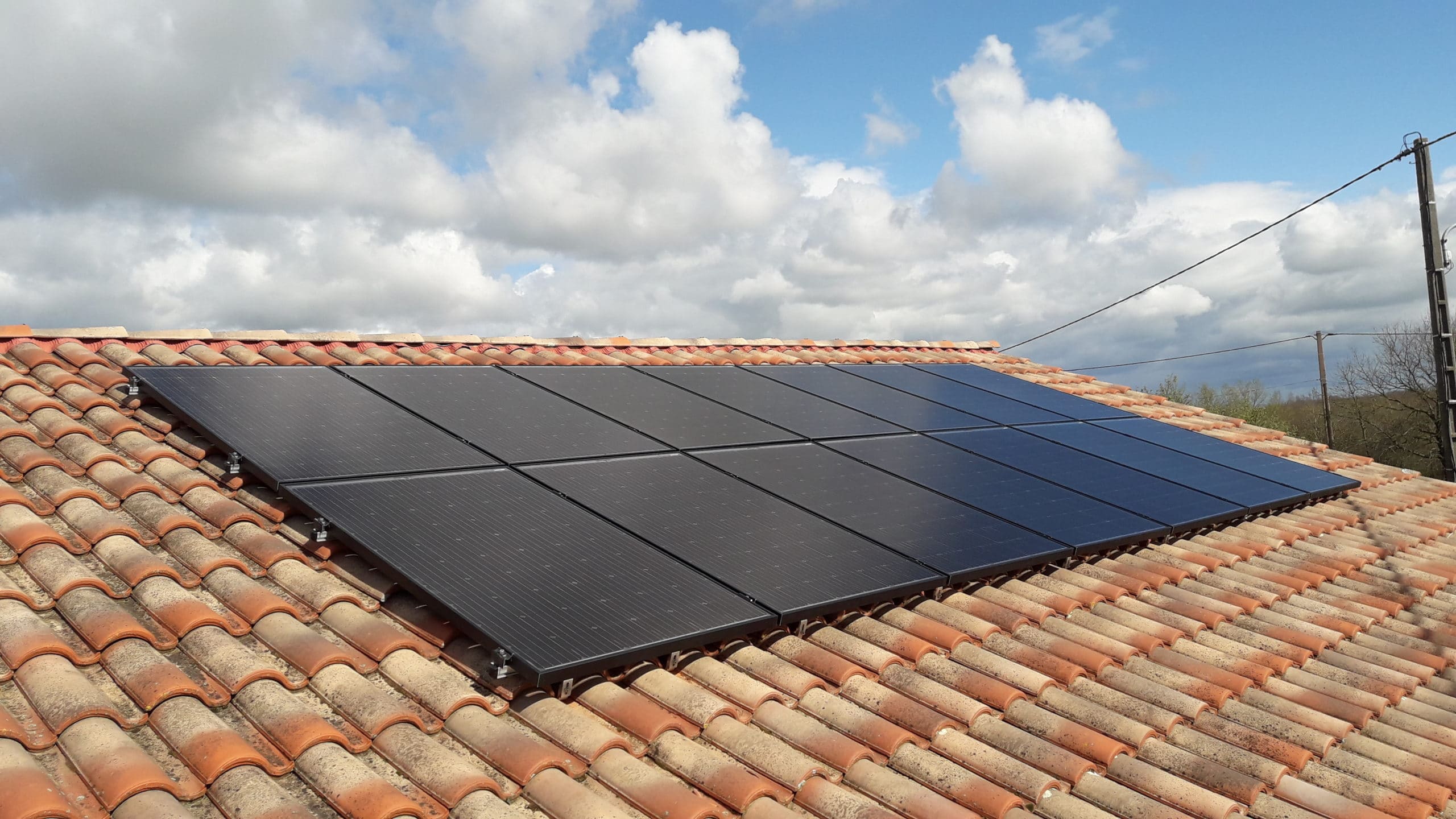

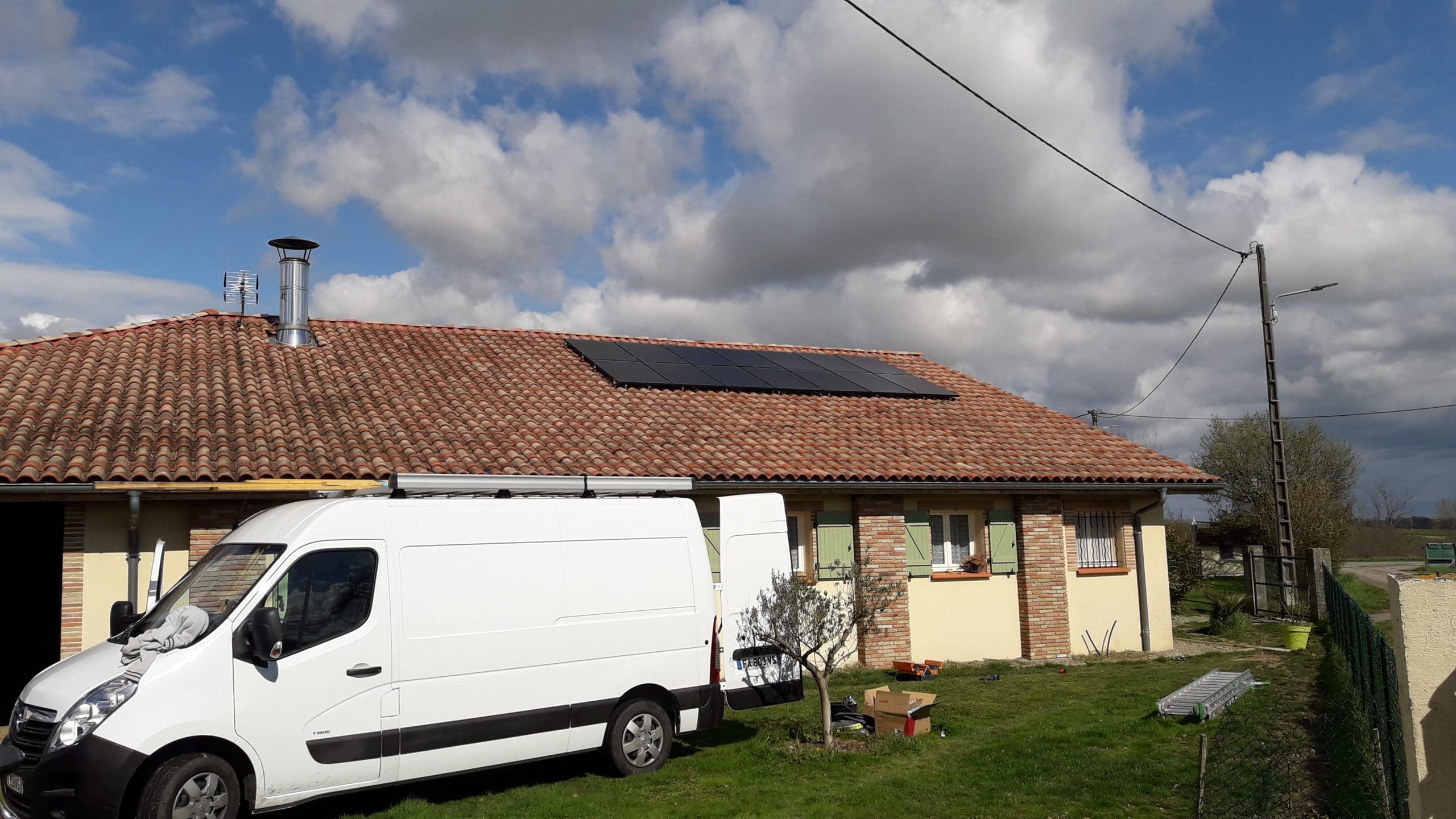

Le temps d’une journée, notre équipe réalise :
- L’installation des panneaux solaires et de l’onduleur photovoltaïque
- Le câblage et le paramétrage des équipements

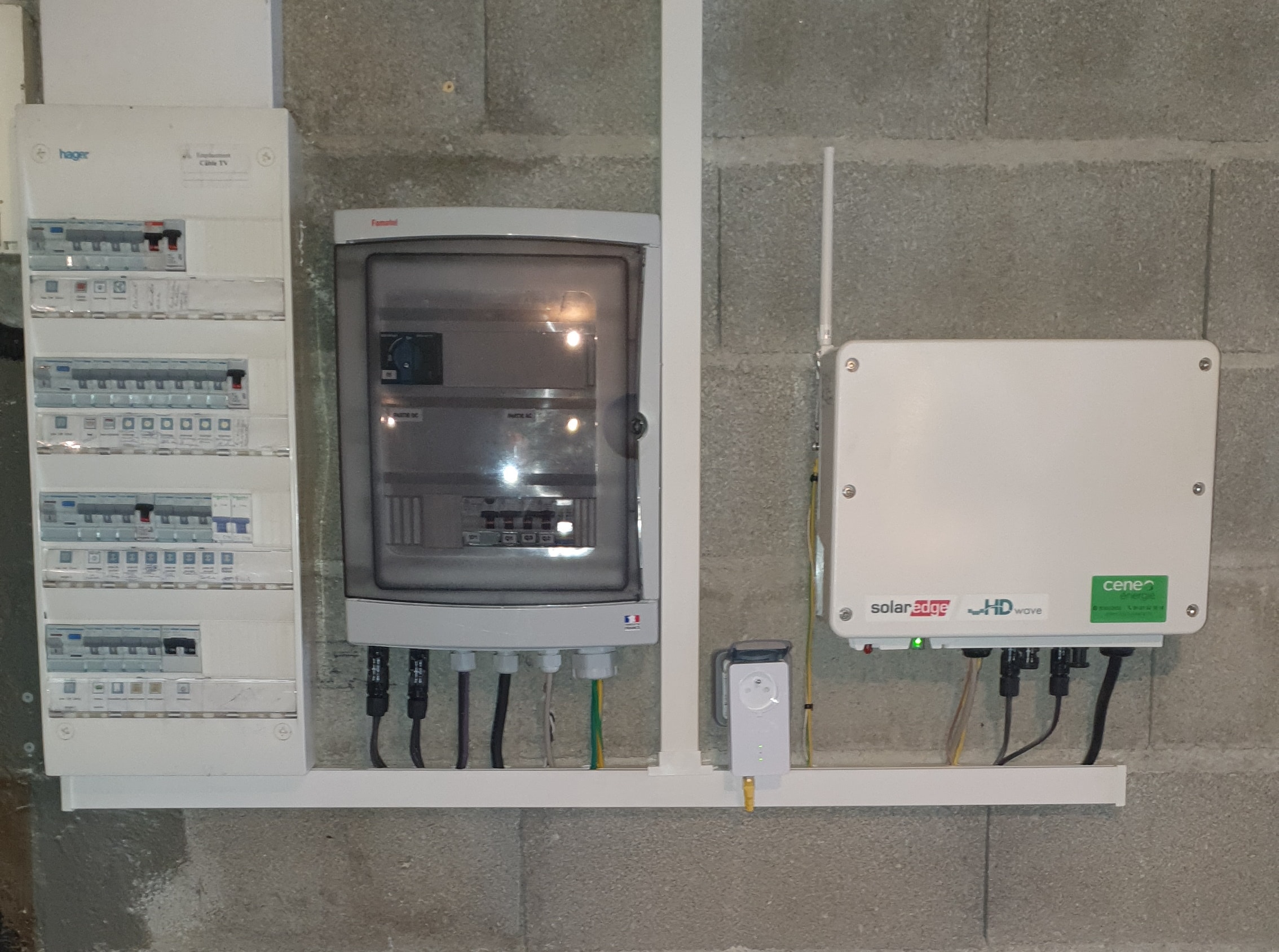

- La mise en service de l’installation et du monitoring
- Les explications du fonctionnement et de l’entretien
Résultats 1 an plus tard
Les résultats

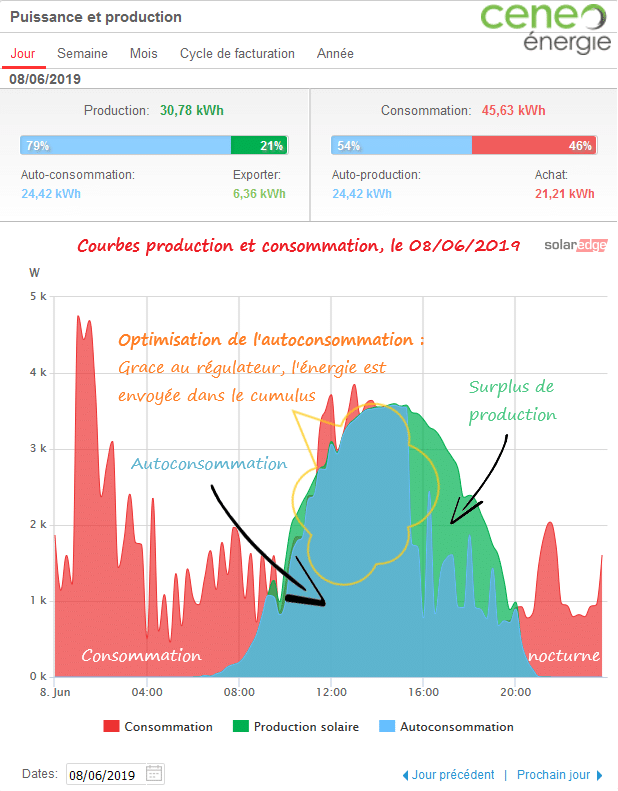

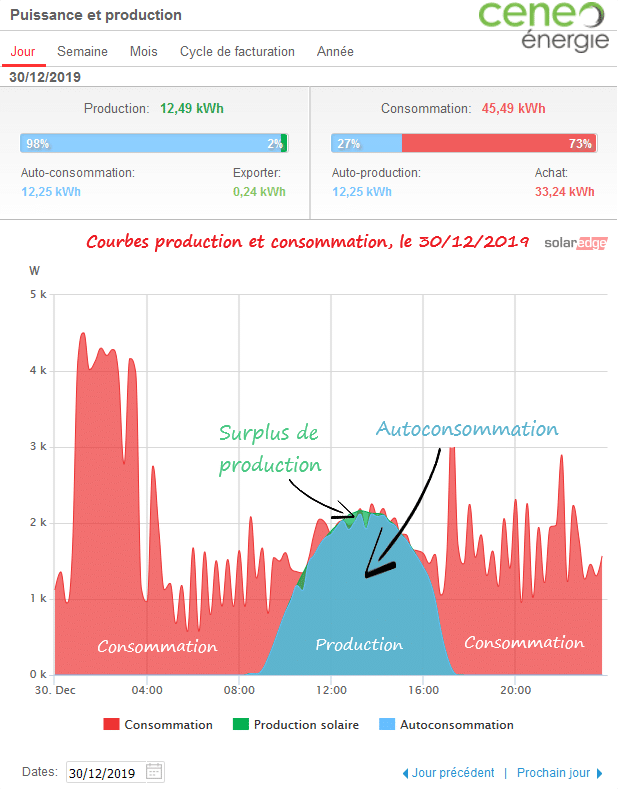

Nos outils de supervision connectés enregistrent et communiquent les données de production et de consommation :

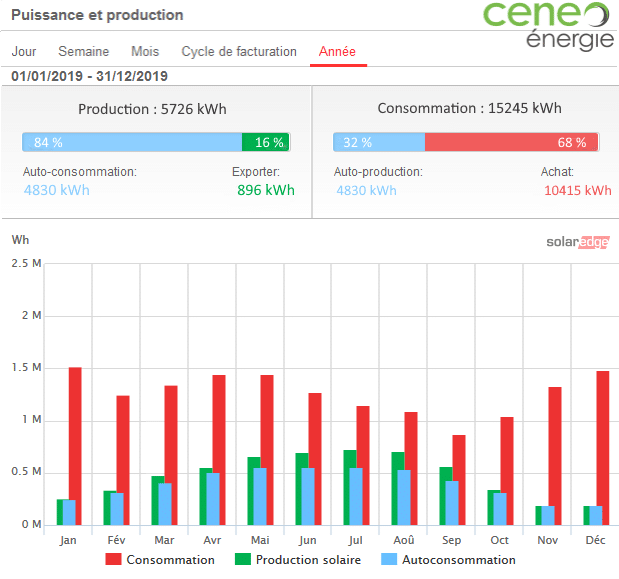

- Consommation annuelle : 15 245 kWh

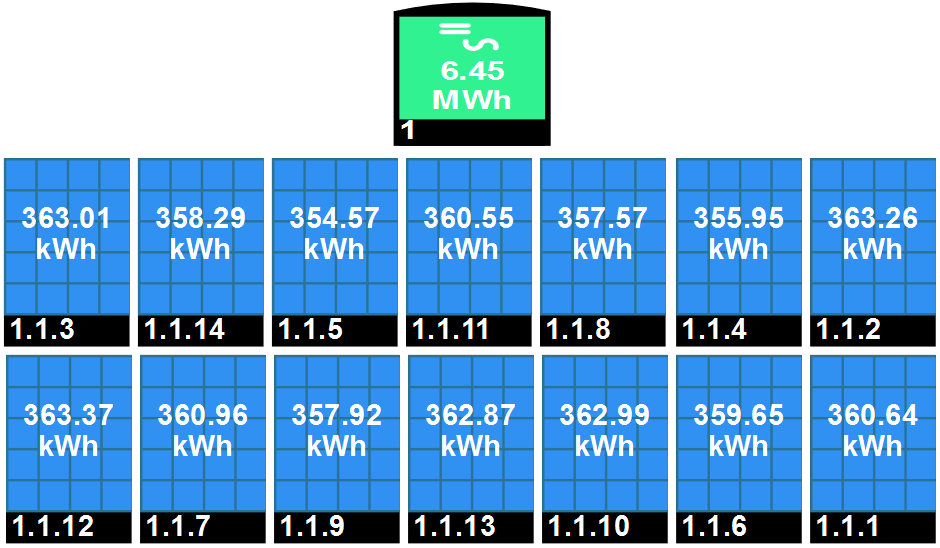

- Production annuelle : 5 726 kWh
- Taux d’autoconsommation : 84 %
- Taux d’autoproduction : 32 %
- Économie annuelle sur facture d’électricité : 800 €
- Amortissement : 10 ans
- Durée d’exploitation : 30 ans
